リノベーションの場合 ⇒新築はこちら
基本計画:1回プレゼンテーションの無報酬期間 | |||||
基本計画 | 約1カ月 | 受付 | メールや電話等での問い合わせ | ||
初回打合せ | 面談・業務内容のご説明・ご要望のヒアリング | ご要望・ご予算などについてお教えください。 | |||
現地調査 | |||||

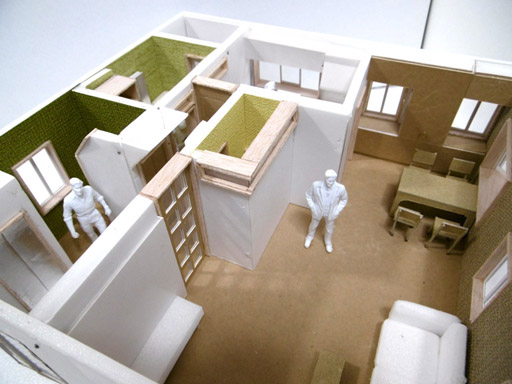

プレゼンテーション | プランや模型を使い、数種類の計画のご提案 | 設計依頼されるか、ご回答をお願いします。 | ここまで、無報酬にて、ご提案させていただきます。 |
基本設計:ここからスタート | |||||
基本設計 | 約1カ月 | 基本設計申し込み | 基本設計の正式な申し込み | 建築工事予算の2% | |
基本設計 | 基本方針に基づき建物の概要を決定し、模型などで説明 | プランや模型の確認をお願いします。 | |||
プランのプレゼンテーションを2回程度行います。(回数に制限はありません) | 2週間に1度くらいのペースで打合せをお願いします。 | ||||
実施設計:ここまで約1カ月 | |||||
実施設計 | 約1カ月 | 実施設計申し込み | 実施設計の正式な申し込み | 建築工事予算の8% | |
実施設計 | 詳細な設計、家具の計画 | プランや模型の確認をお願いします。 | |||
設備機器や照明などの提案 | 2週間に1度くらいのペースで打合せをお願いします。 | ||||
サンプルやカタログを使い、仕上げの提案 | |||||
見積調整:ここまで約2か月 | |||||
見積調整 | 約1カ月 | 見積調整・詳細設計 | 実施設計に基づく見積を取ります。 | ||
仕様を見直し、金額を決定します。 | |||||
改修工事:ここまで約3カ月 | |||||
改修工事 | 約1~3カ月 |
工事契約 |
工事請負契約の締結 | 請負金額の50% | |
改修工事着手 | 養生・解体工事 | 現場監理報告書のご確認をお願いします。 | |||
下地完了 | 大工工事完了 | ||||
仕上げ工事 | 内装工事・器具取付 | ||||

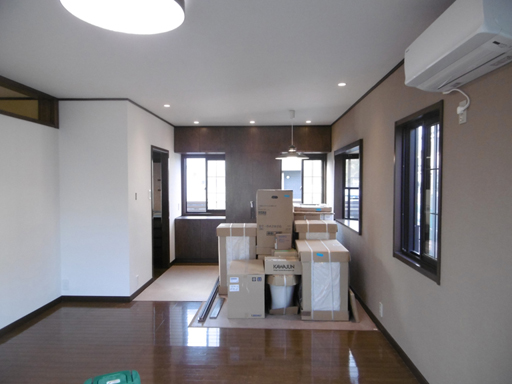

引き渡し | 設計検査・引き渡し | 施主検査 | 請負金額の40% | ||
引き渡し:ここまで約4~6カ月 |
※物件の状況や工事の内容に応じて、進め方や費用のご相談させていただく場合がございます。
